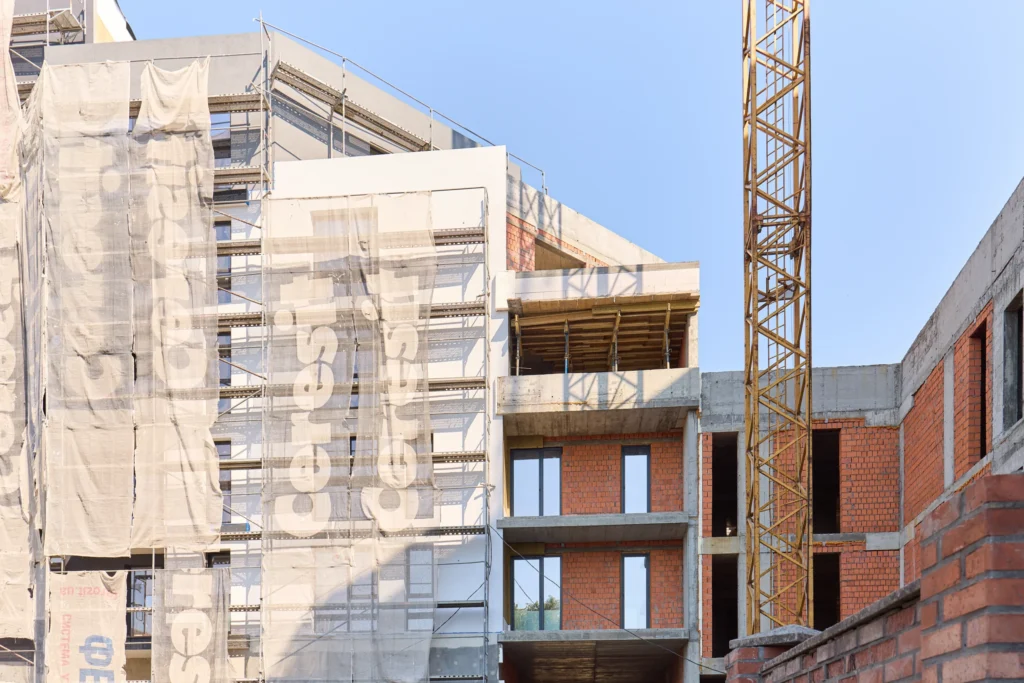

Крок за кроком проєкт набуває своїх форм — поступово вимальовуються архітектурні рішення, простір наповнюється об’ємом, а задум переходить у реальність. Щомісяця ми бачимо, як ЖК MONTRÉAL стає все ближчим до свого фінального вигляду.
Секція В

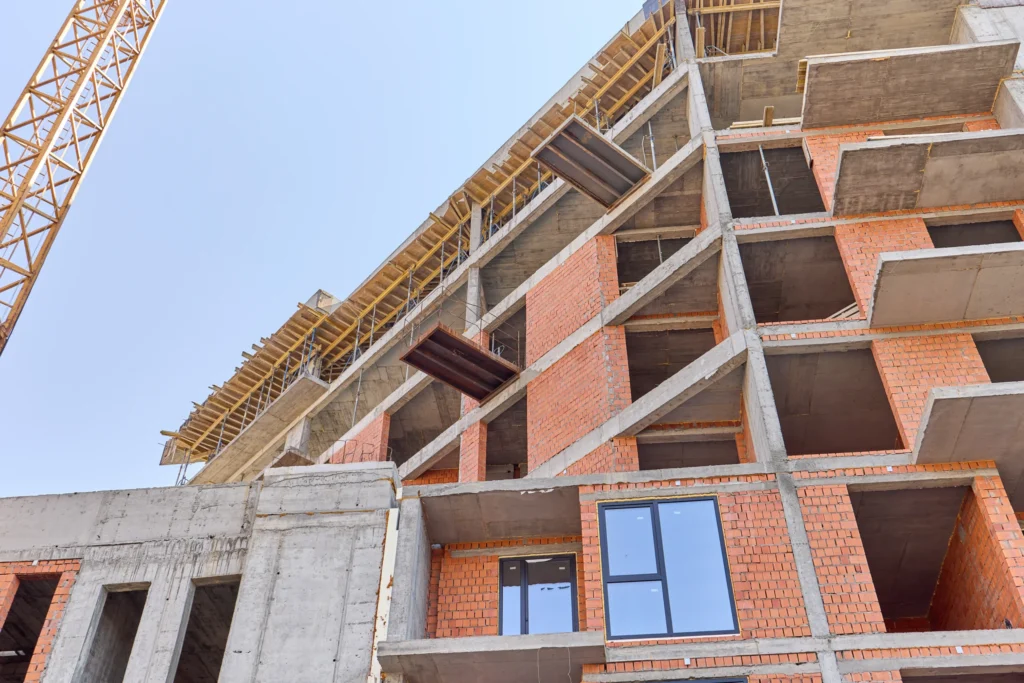

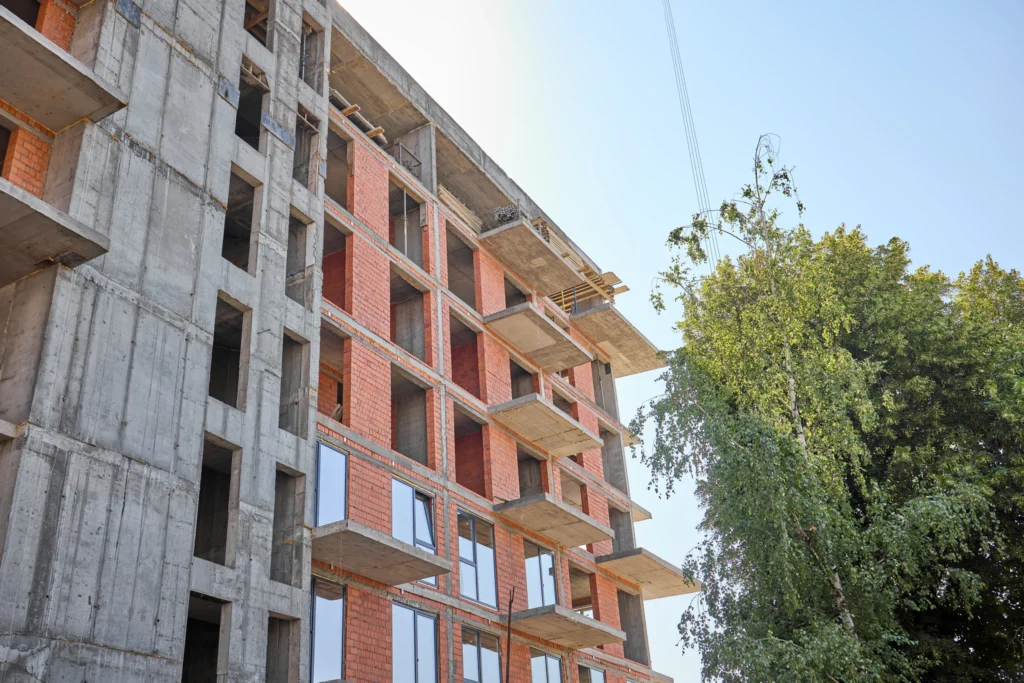

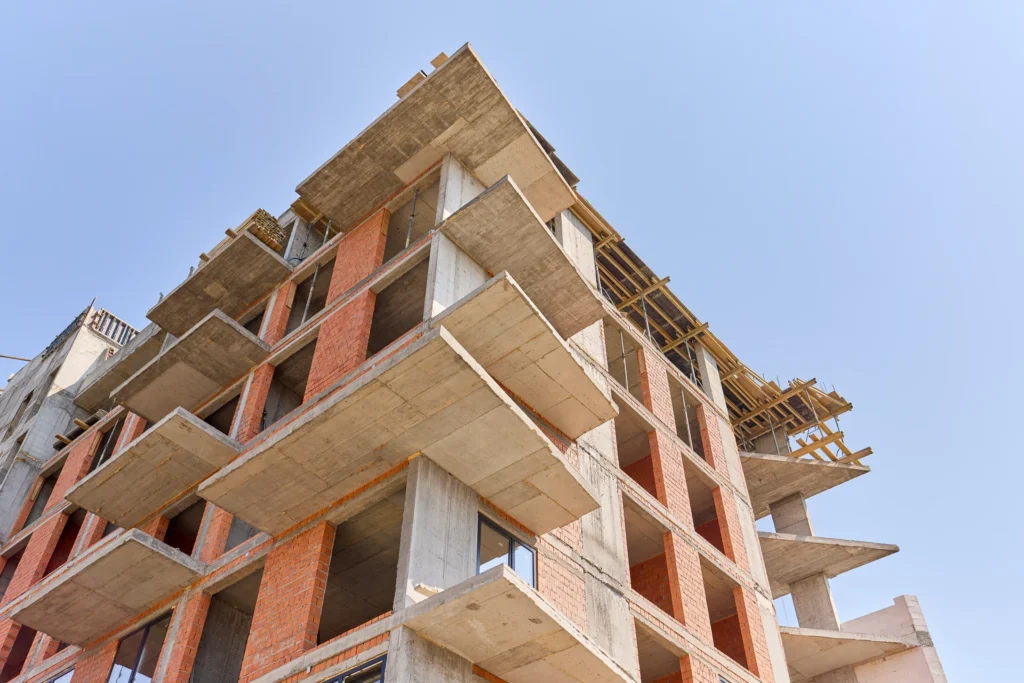

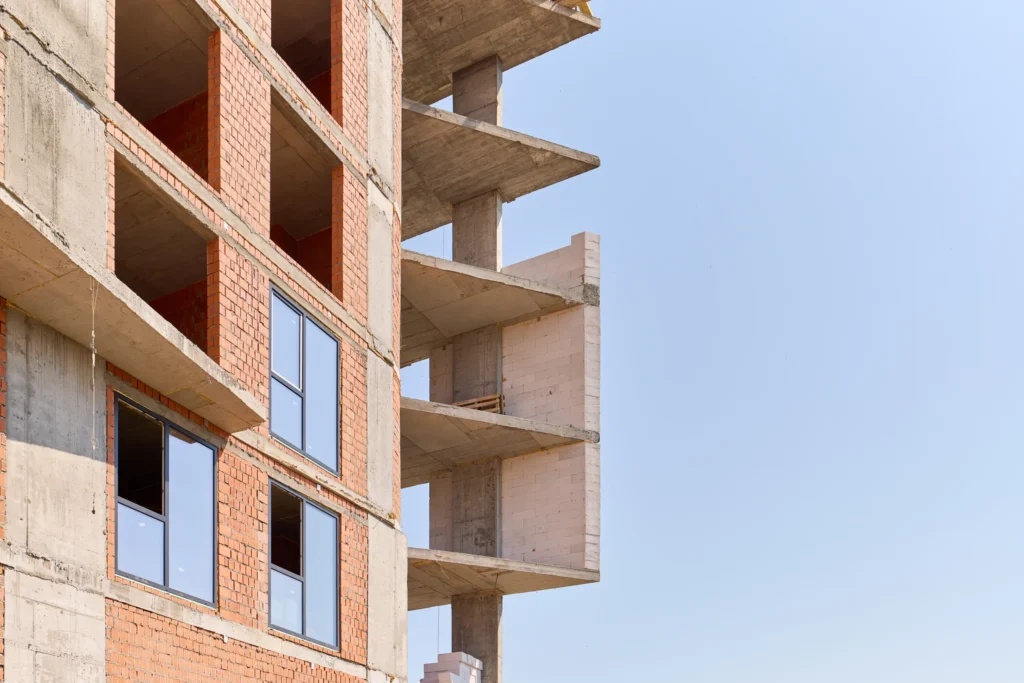

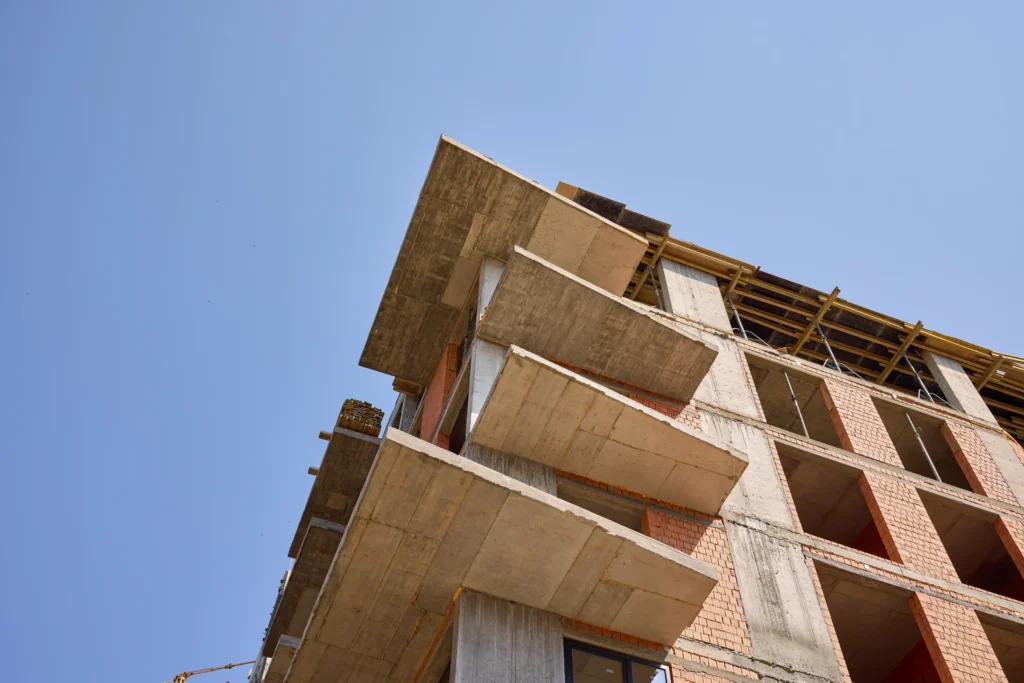

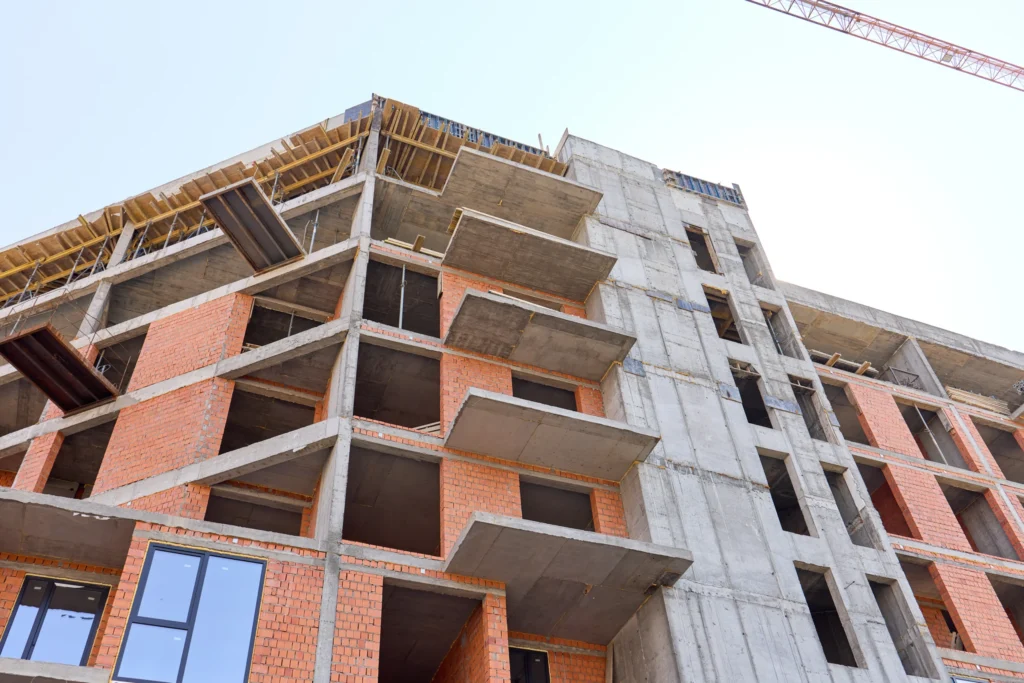

- Закінчено влаштування стін (зовнішніх і внутрішніх) 6 поверху

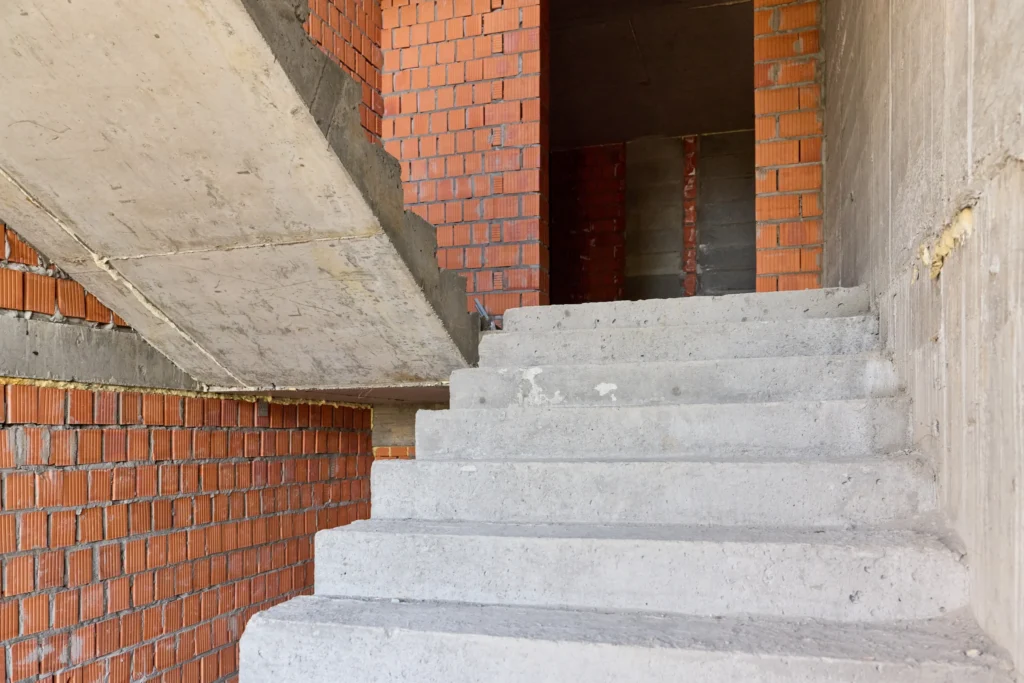

- Виконано монтаж і заливку всіх сходових маршів

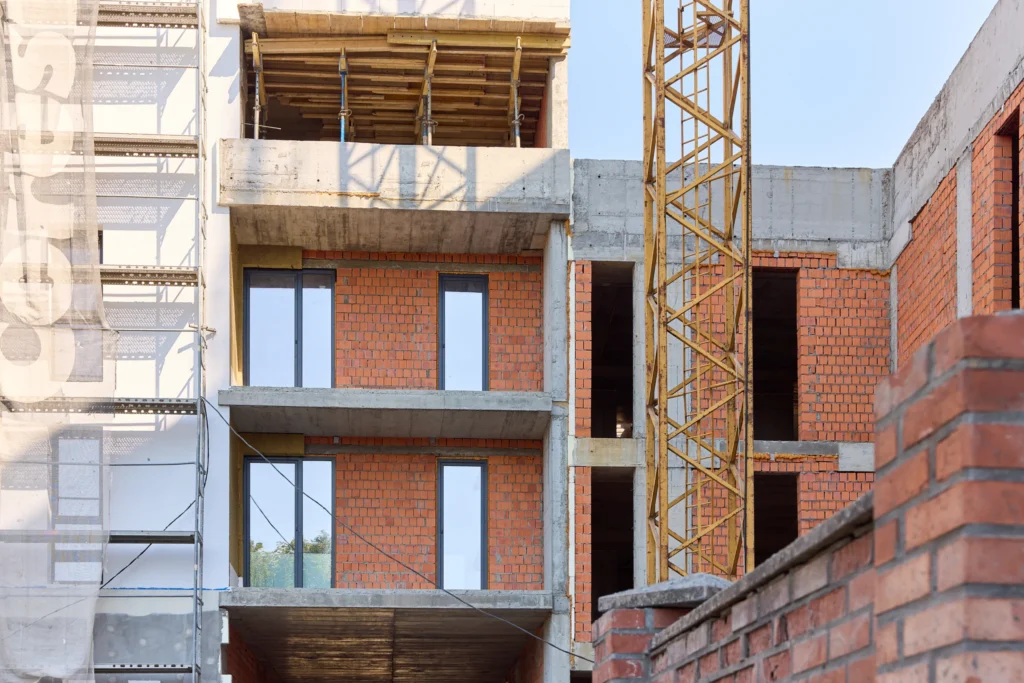

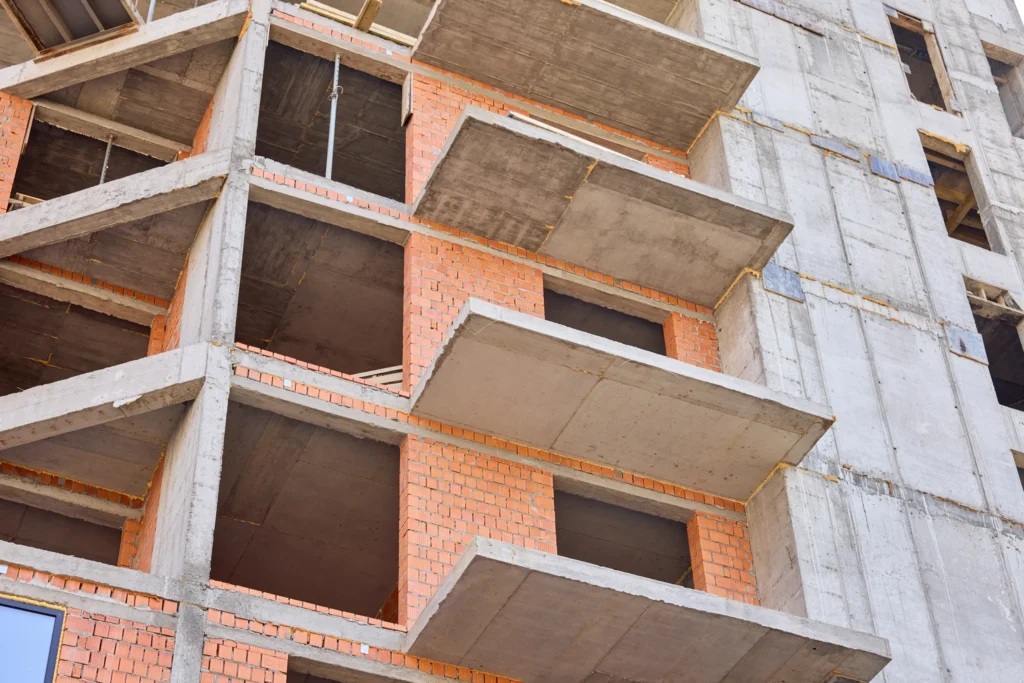

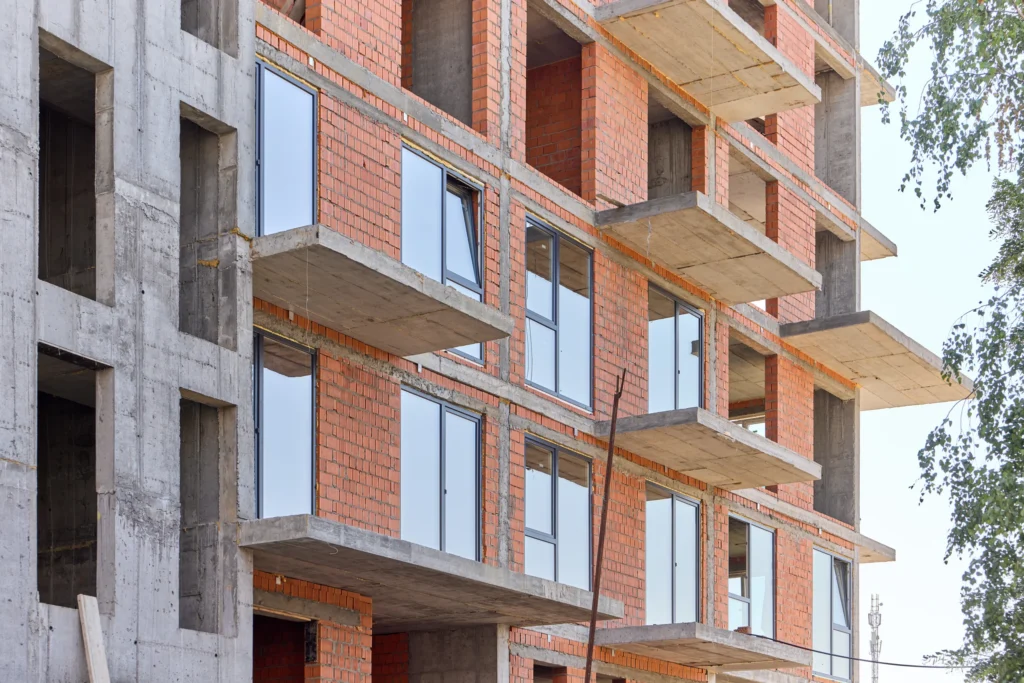

- Закінчено монтаж металопластикових віконних конструкцій 2 і 3 поверху
Секція А
- Закінчено влаштування всіх буроін’єкційних паль фундаментів секції та всього комплексу в цілому

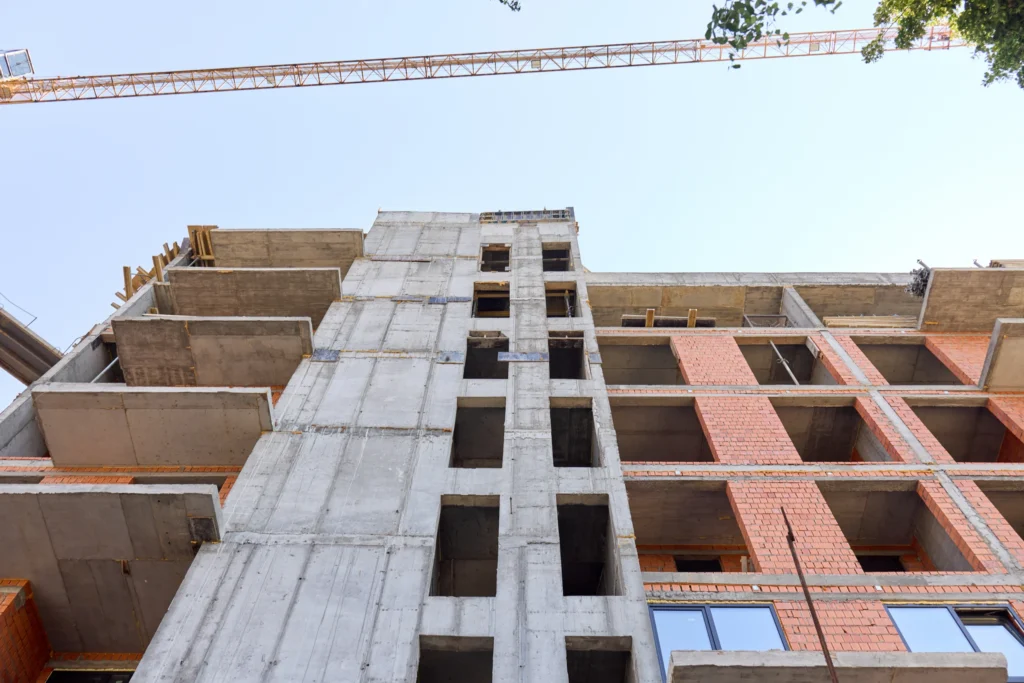

- Приступили до монтажу ще одного баштового крану для прискорення монолітно-каркасних робіт
Секція С

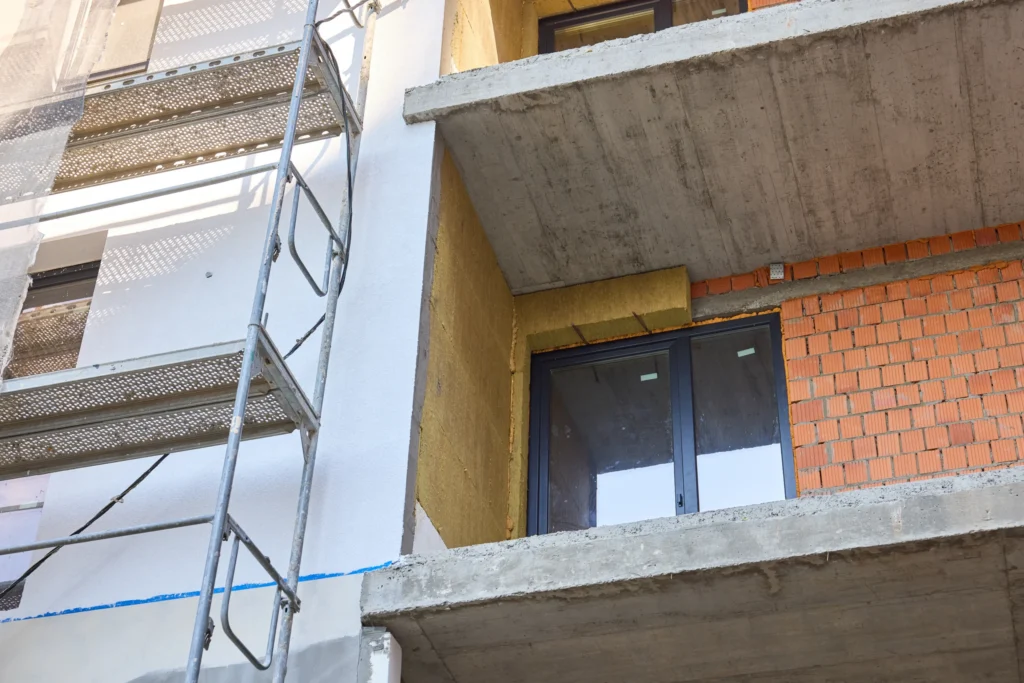

- Закінчено утеплення мінеральною ватою та нанесення декоративної фасадної штукатурки по осі А
- Закінчено утеплення 15 см мінеральною ватою та нанесення декоративної фасадної штукатурки всіх стін 7 поверху
- Виконано чистову стяжку всіх балконів і терас

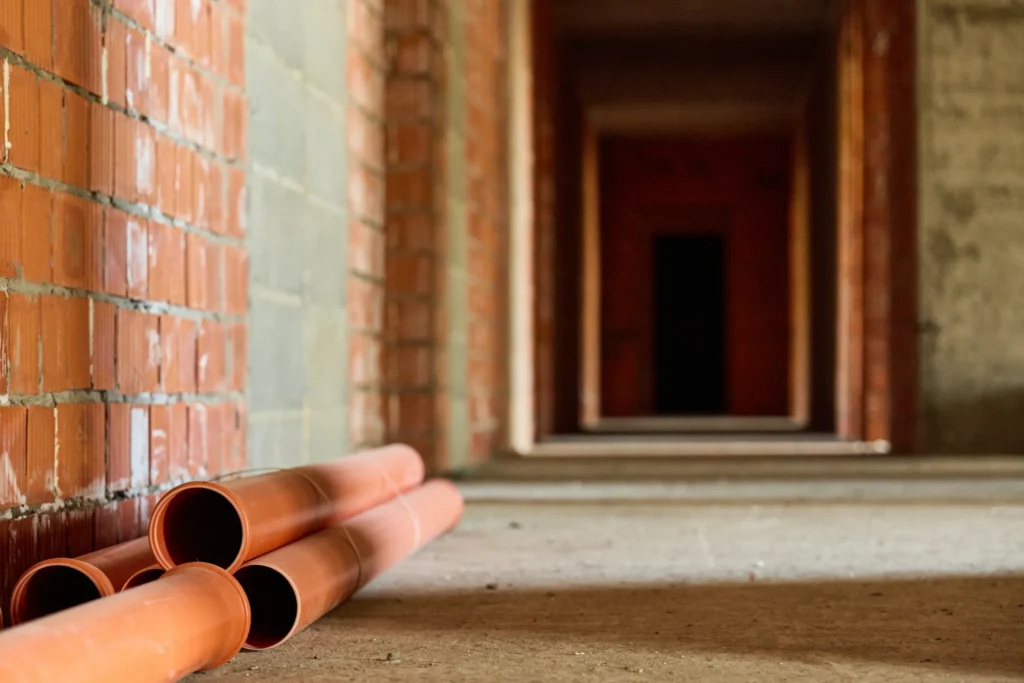

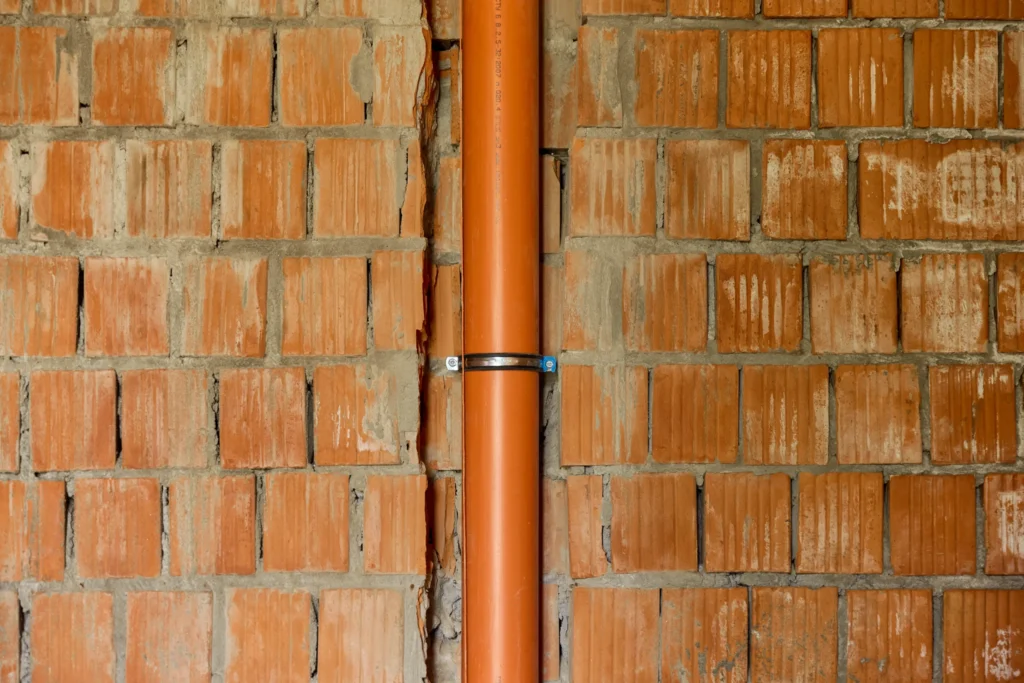

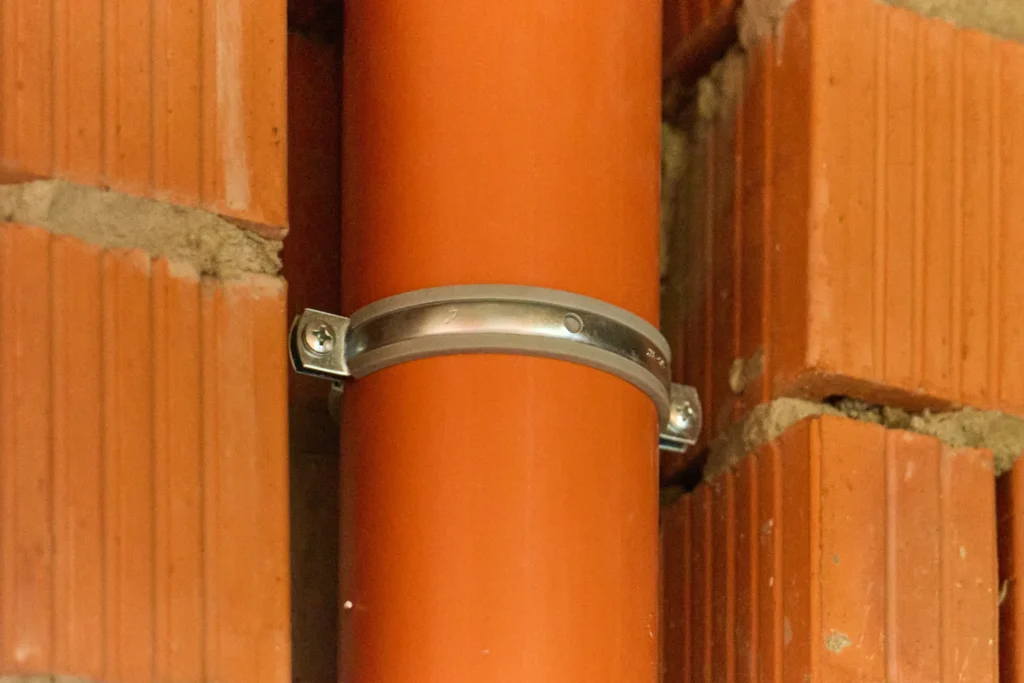

- Розпочато монтаж систем водовідведення стічних вод, каналізації та водопостачання
- Приступили до влаштування монолітно-каркасної частини заїзду в підземний паркінг
